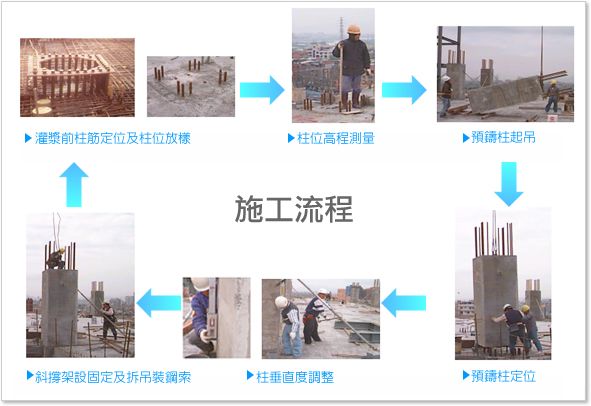

預鑄柱施工流程

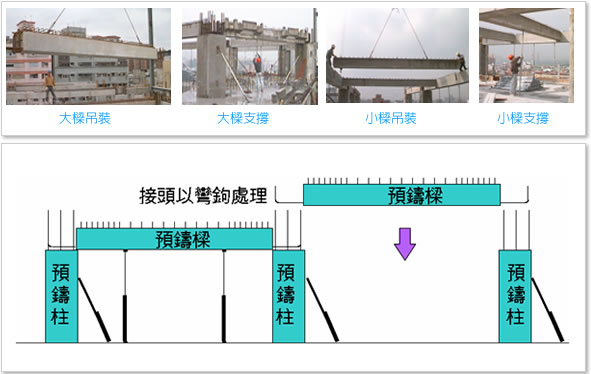

預鑄工法-施工循環及週期
以預鑄柱、樑工法為例,每一樓層施工項目依序為,預鑄柱組立、預鑄樑組立、預鑄樓版組立、樓板上層鋼筋舖設及水電配管預埋、灌漿,最後進行預鑄外牆版吊裝,此為一施工循環,而其週期約為七日。
構件「預鑄化」優勢
預鑄構件可提前生產製作。
施工現場之施工難度與工作量可降至最低。
全面運用吊裝設備,縮短現場構件之組裝時間。
主要構件預鑄生產,現場僅剩極有限的組立與混凝土澆置工作,因此可能受天候因素影響工期的機會降至最低。
現場施工步驟之查核點減少並且單純化,減少查驗所需時間;
以樑柱之組裝取代模版組立、鋼筋綁紮,取消技術工種所需在現場耗費的時間。
